記録をつなぐ意味
プロジェクトの記録は、1件ずつ見るとただのメモです。しかし「このリスクが現実になって、この課題が生まれ、その解決のためにこの変更を決めた」とつながると、プロジェクトの歩みそのものになります。
本システムの「関連設定」と「先行・後続設定」は、このつながりを記録するための機能です。どちらも、タスクの編集画面にある「関連タスク」欄で設定します。詳細画面では、設定された内容を見ることができます。
2つの「つなぐ」機能のちがい
| 関連設定 | 先行・後続設定 | |
|---|---|---|
| 表すもの | 「関係がある」というつながり | 「これが終わったら次へ」という順番 |
| たとえると | 本の「参照ページ」 | 料理の「手順」 |
| 答えられる質問 | なぜこうなったのか?何に影響するのか? | 何を先に終わらせるべきか?遅れたら何が止まるか? |
| つなげる相手 | WBS・TODO・課題・リスク・不具合・変更・定例作業どうし。成果物とは専用の「関連成果物」欄でつなぐ | WBS・TODO・課題・リスク・不具合・変更の項目どうし |
| 日程への影響 | なし | WBSどうしなら、スケジュール計算に使われる |

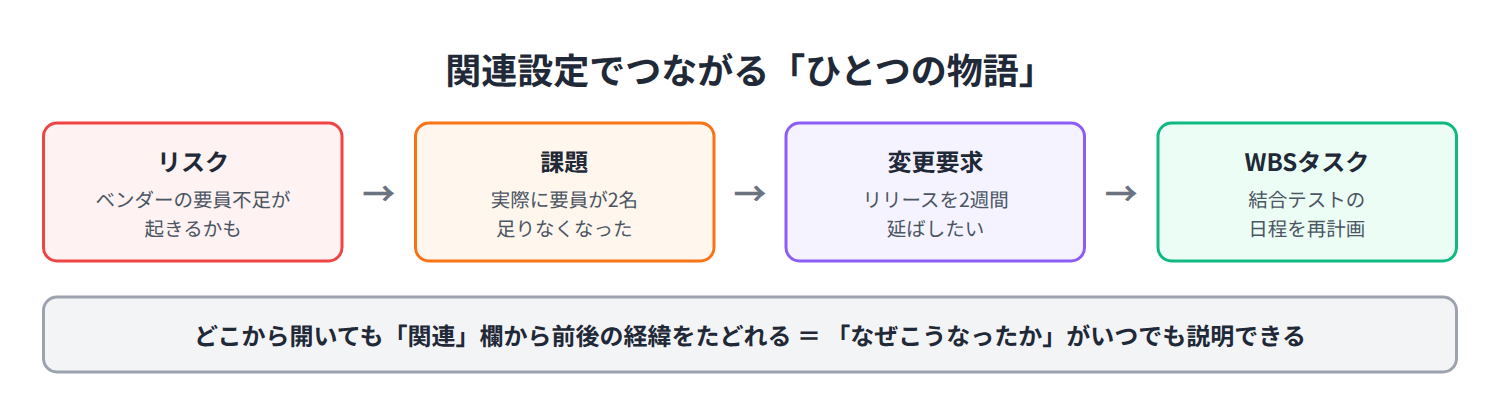

関連設定でできる「ひとつの物語」
よくある流れは次のとおりです。どの項目を開いても、関連の一覧から前後の経緯をたどれます。
リスク → 課題 → 変更 → WBSのタスク(テスト中に見つかった不具合があれば、課題や成果物ともつなぐ)
一般的な管理表では、リスク表・課題表・変更管理表が別々のファイルになりがちで、「この変更はどの課題から来たのか」を探すのに時間がかかります。本システムでは同じ仕組みの中でつながっているため、クリックだけで行き来できます。
関連設定のお作法
| 場面 | やること | 効果 |
|---|---|---|
| リスクが現実になった | 新しく課題を起票し、元のリスクと関連付ける | 「予測していたリスクだった」ことが記録に残り、対応策の見直しに役立つ |
| 課題の解決に計画変更が必要 | 変更要求を起票し、課題と関連付ける | 変更を判定・承認する人が、背景をすぐ確認できる |
| 変更が承認された | 影響するWBSタスクと関連付ける | スケジュールがなぜ変わったのかを後から説明できる |
| テストで不具合が出た | 不具合を、原因となった成果物やWBSタスクと関連付ける | 成果物の画面で、残っている不具合を確認できる |
| 会議で決まった宿題 | TODOを起票し、議題になった課題と関連付ける | 課題を開けば、残りの宿題が一目でわかる |
| 成果物にかかわる指摘 | 課題やTODOを成果物と関連付ける(「関連成果物」欄) | 成果物の画面に関連する指摘の一覧が出て、完成度を判断しやすい |
先行・後続設定のお作法
先行・後続は「順番」を表します。たとえば「課題Aが解決しないと、TODO Bに着手できない」という関係を記録しておくと、担当者どうしが待ち状態に気づきやすくなります。
- 本当に待つ関係だけ設定する:「なんとなく関係がある」は関連設定で表します。順番を設定しすぎると、計画が必要以上に硬くなります。
- WBSではスケジュール計算に使われる:WBSのタスクどうしの先行・後続は、依存タイプ(FS/SS/FF/SF)とラグを含めて、スケジュール計算とクリティカルパスの判定のもとになります(記事「依存タイプとラグを使いこなす」)。計算結果は、管理員が「計算結果を反映」を押したときに予定日へ書き込まれます。自動では書き換わりません。
- 管理機能をまたいでもよい:「変更の承認が終わってから、設計のやり直し(WBS)を始める」のように、種類の違う項目どうしでも順番を表せます。ただし、TODOなどWBS以外が先行のときは、その予定完了日が後続WBSの開始の下限として使われるだけです。
- 矛盾は注意として見える:追加するときに日程の矛盾があると追加できません。追加後に日程がずれた場合は、WBSの「先行後続チェック」でまとめて確認できます。
活用のコツ
- 起票したその場でつなぐ:あとでまとめて設定しようとすると、たいてい忘れます。なお、新規起票の画面には関連タスク欄がありません。一度保存してから、編集画面で設定します。
- 会議の最後に確認する:「今日新しく出た項目は、何かとつながっていますか?」と一言確認するだけで、つながりの抜けが減ります。
- 引き継ぎのときに威力を発揮する:新しい担当者は、関連をたどるだけで経緯を理解できます。
まとめ
関連設定は「なぜ」を、先行・後続設定は「順番」を記録します。この2つを習慣にすると、記録がつながり、プロジェクトの状況を誰にでも説明できるようになります。
